Tableaux de bord du projet

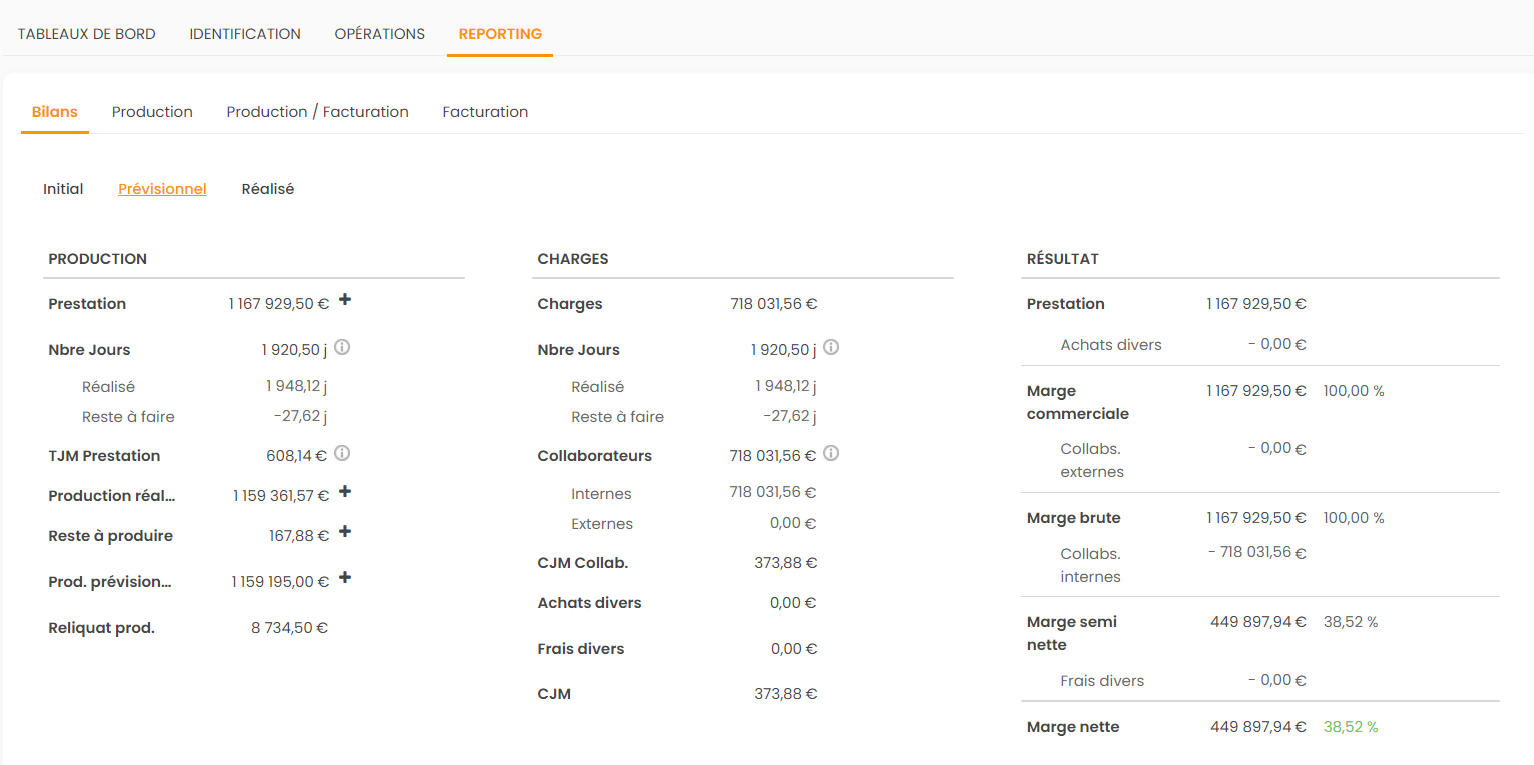

Bilan du projet

Les bilans de l’affaire donne une visibilité sur 3 dimensions, à l’instar des 3 planning :

  • Bilan initial
  • Bilan prévisionnel
  • Bilan réalisé


Le bilan du projet donne en détail toutes les informations nécessaires pour constater rapidement et de manière visuelle :

  • LA PRODUCTION selon le montant des prestations et des valorisations retenues
    • Prestation :  Ce qui va être facturé au client pour chaque affaire.
    • Nbre Jours : C'est le nombre de jours initialement prévu.
      • Réalisé : Temps rentrés par les collabs sur l'affaire
      • Reste à faire = Prévu - Réalisé
    • Prod. valorisée : C'est la somme des activités réalisées par les collabs. Pour un collab donné c'est le TJ x Nbre de jours réalisés.
    • TJM : Montant de la prestation / Nbre de jours prévisionnel
    • Reliquat prod.: = Prestation - Production valorisée
  • LES CHARGES :
    • Charges : tenant compte de l’ensemble des coûts imputés sur les affaires
                   = Collaborateurs +Achats divers + Frais divers
    • Nbre Jours :  C'est le nombre de jours initialement prévu.
    • Collaborateurs : détaillé dans "Calcul du coût collaborateur dans les tableaux de bord" ci-dessous
      • Interne
      • Externe
    • CJM Collab : Le coût journalier moyen des collaborateurs. Collaborateurs / Nbre de jours Prévisionnel
    • Achat divers : Achats facturable + Achats non facturable au client
    • AJM : = Achat / Nbre Jours
    • Frais divers : Notes de frais relatives à l'affaire
    • CJM : Charges / Nbre jours prévisionnels
  • LE RÉSULTAT : Dans la colonne résultat il est possible de configurer l'affichage depuis . Il est possible d'afficher seulement les marges pertinentes.
    • Marge Commerciale = Prestation - Achats
    • Marge Brute = Marge commerciale - Coût Collabs Externe
    • Marge semi-nette = Marge Nette + Frais divers
    • Marge Nette = Marge totale réalisée par l'entreprise


Le calcul du coût collaborateur dans les tableaux de bord

Attention le calcul de la marge dégagée sur les affaires dépend du paramétrage retenu pour la gestion des coûts collaborateurs. Les coûts collaborateurs peuvent être calculés sur 3 modes :

  • Bulletin de Paye: le système va chercher le coût qui est renseigné depuis l'onglet Coût réel employé dans le profil collaborateur. Celui-ci peut être importé directement depuis la paye, grâce à des catégories de charges correspondant aux différentes cotisations.
  • Coût réel : dans ce cas le système va cherche le coût journalier moyen du collaborateur calculé depuis son contrat de travail. Ce coût est donc issu du salaire, du taux de charge etc. renseigné dans le dossier RH. Les contrats de travail sont pris en compte à date d’effet et donc les coûts collaborateurs également.
  • Coût standard : le système va chercher le coût du profil du collaborateur selon le contrat de travail à date d’effet. Le coût du profil est renseigné dans la configuration des profils collaborateur.

Production du Projet

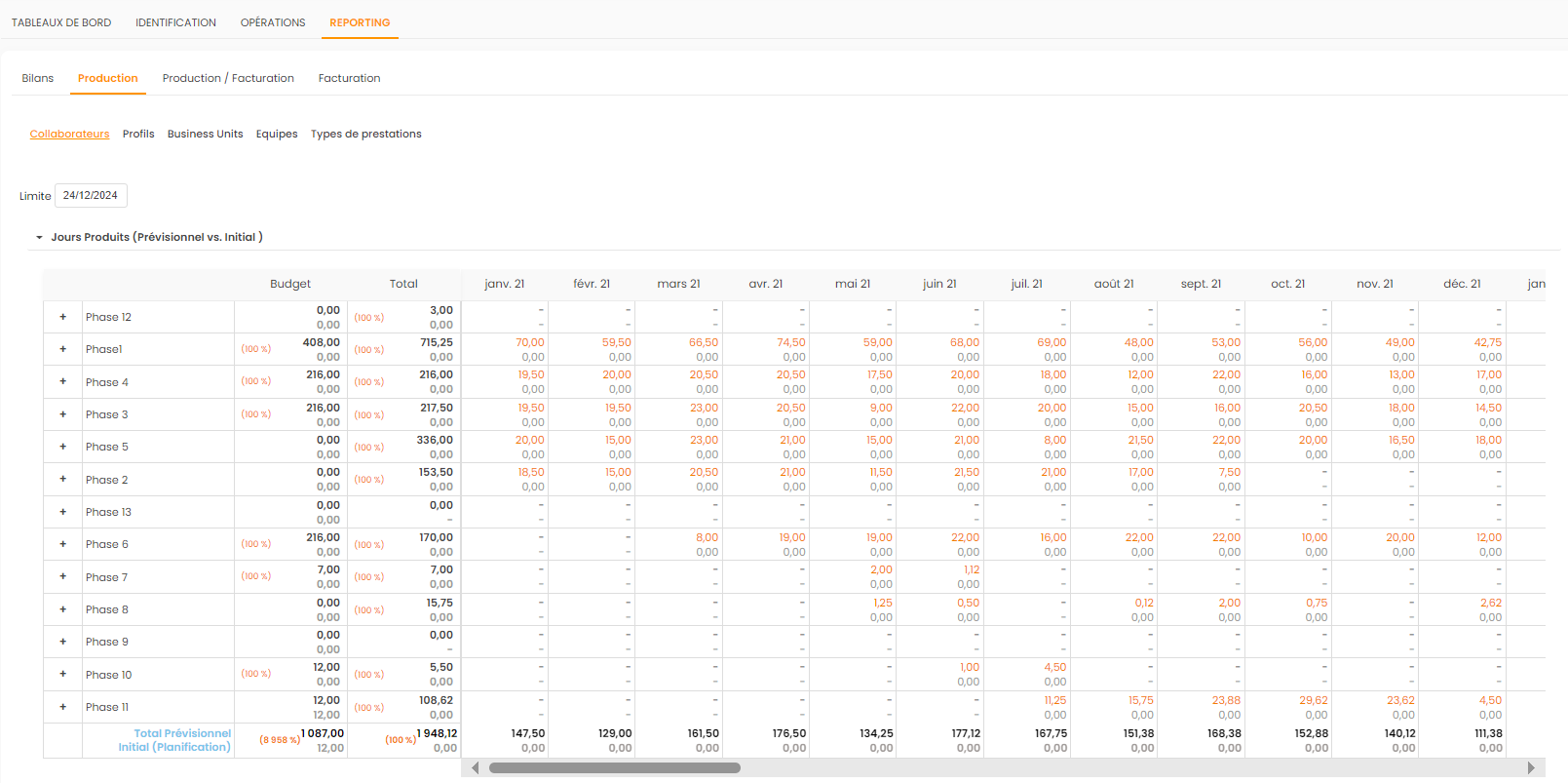

Pour chaque affaire du projet il est possible de faire apparaître le détail de la production. Le total donne la production global du projet issu des affaires.
Dans chaque affaire lancée l’outil “Production” permet d’obtenir en temps réel un comparatif entre :

  • Le planning Initial ou le devis si il a été “validé”. Rappel : le choix de l’élément de comparaison de référence dépend de la validation de l’un (planning initial) ou de l’autre (devis).
  • Reste à faire prévisionnel (le planning Prévisionnel de l’affaire qui pour rappel réconcilie activité réalisée dans le passé et prévisionnel dans le futur).

Consolidations disponible :

  • Collaborateurs
  • Profils
  • Business Units
  • Equipes
  • Type de prestation



Valorisations disponibles :

  • Jours produits
  • CA produit (jours x Tarif Journalier moyen)
  • Charges
  • Résultat

Le code couleur Rouge/Vert permet de constater rapidement le delta positif ou négatif entre les valeurs comparées.

Suivi production/facturation

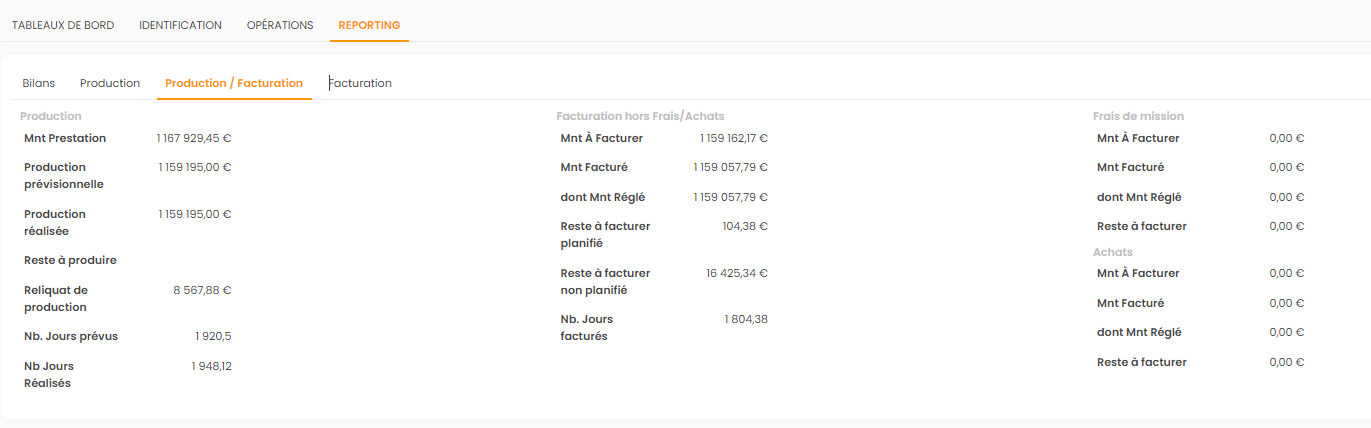

Le 3ème et dernier onglet du tableau de bord du projet met en vis à vis :

  • Production
  • Facturation
  • Frais de mission
  • Achats
